保守管理

MENTENANCE

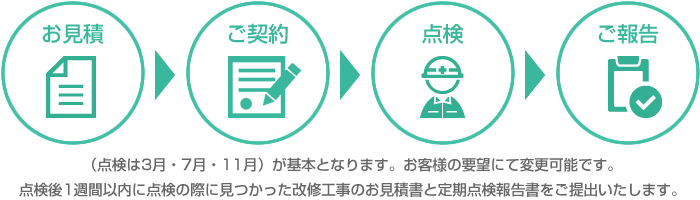

ご契約の流れ

ご契約の流れ

(点検は3月・7月11月)が基本となります。お客様の要望にて変更可能です。
点検後1週間以内に点検の際に見つかった改修工事のお見積書と定期点検報告書をご提出いたします。

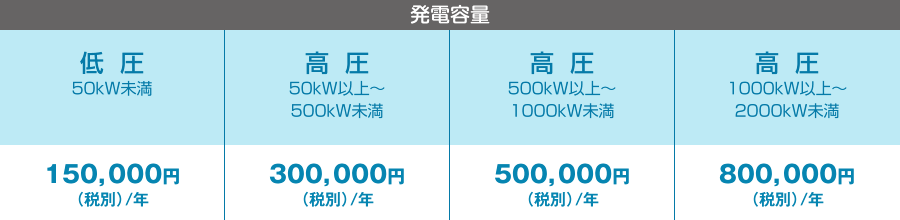

料金表

料金表

別途費用

・草刈・清掃・防草対策(防草シート・砕石敷設・クローバー吹付等)・各種保険・遠隔監視取付
・定期点検報告書記載の改修工事・緊急駆けつけ

メンテナンス内容

定期点検サービス
(年3回)
点検後「定期点検報告書」を提出します。
太陽電池モジュール
(目視)
ガラス表面の汚れ・破損・障害物(雑草・落ち葉・鳥のフン等)
フレームの破損・変形
金具の緩み
配線の損傷・断線
パネル全体点検
取付架台
(目視)
固定ボルト・ナットの緩み・脱落
破損・腐食(錆)
変色
延長ケーブル
(目視)
断線・腐食
破損・変色・ひび割れ
パワーコンディショナ
集電箱
(目視及び計測器作動テスト)
運転状況の確認(発電数値・運転履歴・電圧・電流・絶縁)
配線の損傷・断線
異音・異臭・加熱
結露・浸水の確認
支持金具の破損・腐食・緩み
作動テスト
キュービクル ご契約の主任技術者様にて
構内柱(目視) 傾き・装柱材の破損・腐食
フェンス(目視) 傾き・破損・腐食
防草シート(目視) めくれ・破損・腐食
水路(目視) 水道障害の確認・破損
遠隔監視装置(目視) 動作確認・支持金具の破損・腐食・緩み・浸水・結露確認
